[项目名称] 物业承接查验工作方案
总则
1 方案目的 为确保 [项目名称] 在竣工验收合格后,能够顺利、规范、有序地完成物业承接查验工作,明确建设单位(开发商)与物业服务企业(物业公司)之间的权利与义务,界定物业共用部位、共用设施设备的质量和功能状况,保障全体业主的合法权益,并为项目后期的物业服务奠定坚实的基础,特制定本方案。

2 工作原则
- 合法合规原则: 严格遵守《中华人民共和国民法典》、《物业管理条例》、《房屋建筑工程质量保修办法》等国家及地方相关法律法规。
- 客观公正原则: 以事实为依据,以规范为准绳,对查验中发现的问题进行客观记录和公正评估,不偏袒任何一方。
- 全面细致原则: 查验范围应覆盖所有物业共用部位、共用设施设备,确保不留死角,记录详尽。
- 责任清晰原则: 明确建设单位、物业公司及相关责任方的责任,确保问题得到及时、有效的解决。
- 协作沟通原则: 建立建设单位、物业公司、施工单位、监理单位等多方参与的沟通协调机制,高效推进查验工作。
3 查验依据
- 《中华人民共和国民法典》
- 《物业管理条例》
- 《房屋建筑工程质量保修办法》
- 项目《前期物业服务合同》
- 项目《建设工程施工合同》及设计文件、图纸
- 国家及地方现行的工程施工质量验收规范、标准
- 建设单位提供的《竣工图纸》、设备说明书、操作手册等技术文件
组织架构与职责分工
为确保查验工作高效进行,成立专项工作小组,明确各方职责。
1 承接查验领导小组

- 组长: 物业公司项目负责人(总经理/项目经理)
- 副组长: 建设项目负责人(开发商代表)
- 成员: 物业公司工程部、客服部、安保部负责人;建设单位工程部负责人;施工单位项目经理;监理单位总监。
- 职责:
- 审定本承接查验工作方案。
- 协调解决查验过程中的重大问题和争议。
- 审核并最终确认《物业承接查验记录表》及问题清单。
- 组织召开阶段性工作协调会。
2 查验执行小组
- 组长: 物业公司工程部经理
- 副组长: 建设单位工程部经理
- 成员:
- 物业方: 工程技术人员(强电、弱电、暖通、给排水、消防、智能化等专业)、客服人员、安保人员。
- 建设方: 工程技术人员、资料员。
- 施工方/监理方: 配合提供技术支持,对问题进行确认。
- 职责:
- 具体执行本方案,组织实施现场查验工作。
- 按照专业分工,对物业进行细致检查。
- 详细、准确地填写《物业承接查验记录表》。
- 汇总查验问题,编制《问题清单》。
- 跟踪、监督问题整改情况。
查验范围与内容
1 查验范围 本方案查验范围包括但不限于 [项目名称] 规划红线内,属于全体业主共有的物业共用部位、共用设施设备。
2 查验内容
| 查验类别 | 具体查验内容 |
|---|---|
| A. 土建及装修部分 | 主体结构: 墙体、梁、柱、楼板有无裂缝、变形、渗漏; 屋面: 防水层是否完好,有无渗漏、积水;隔热层、保温层是否完好; 外墙: 饰面砖、涂料有无空鼓、开裂、脱落;幕墙的密封、开启是否正常; 公共区域: 大堂、走廊、楼梯间、电梯厅的地面、墙面、天花板有无破损、污染; 门窗: 公共区域门窗的开启、关闭是否顺畅,密封是否良好,玻璃有无破损; 地下室/人防工程: 结构、防水、通风、照明、排水系统。 |
| B. 机电安装部分 | 供配电系统: 配电房设备(变压器、高压柜、低压柜)的安装、运行状况;公共区域照明、应急照明、疏散指示标志的完好率与功能; 给排水系统: 生活水泵、消防水泵、中水泵、污水泵、雨水泵的运行状况;管道、阀门、水箱(池)有无渗漏、锈蚀;排水是否通畅; 电梯系统: 电梯品牌、型号、数量;运行平稳性、平层准确性;各安全装置(门锁、限速器、安全钳等)功能是否有效;机房设备运行状况; 暖通空调系统(如有): 冷热源机组(锅炉、冷水机组)、空调箱、风机盘管的运行状况;风管、水管的保温与密封; 消防系统: 消火栓、喷淋、烟感、温感、手报、警铃、防火卷帘、消防风机、消防广播等设备的安装、功能及联动测试;消防控制室设备运行状况; 智能化系统: 安防监控(摄像头、录像机)、门禁系统、停车场管理系统、楼宇自控系统、周界报警、电子巡更等设备的安装、功能及联动测试。 |
| C. 室外及附属设施 | 道路及广场: 路面有无破损、塌陷;路缘石、井盖是否完好; 园林绿化: 乔木、灌木、草坪的成活率、生长状况; 公共照明: 庭院灯、草坪灯、泛光灯的安装与照明效果; 标识系统: 楼栋号、单元号、车位号、公共设施标识等是否清晰、齐全; 化粪池、检查井: 是否渗漏,盖板是否完好; 儿童游乐设施、健身器材: 是否牢固、安全、无破损。 |
| D. 资料文件部分 | 工程技术资料: 全套竣工图纸(建筑、结构、水电、暖通等)、竣工报告、竣工验收备案证明; 设备资料: 主要设备(电梯、水泵、发电机等)的出厂合格证、使用说明书、安装调试记录、保修卡; 系统资料: 智能化系统、消防系统的操作手册、系统图、维保合同; 权属资料: 物业区域划分图、共用设施设备清单; 其他资料: 物业服务合同、前期物业服务协议、业主临时管理规约等。 |

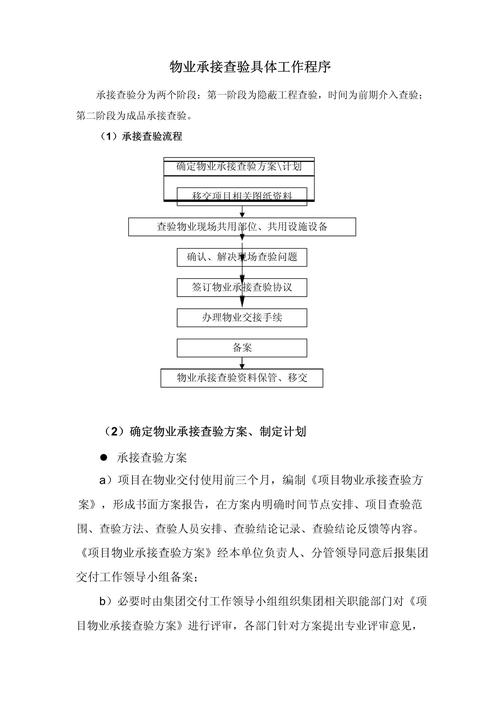

工作流程与实施步骤
1 准备阶段(预计 [X] 天)
- 方案报审: 物业公司将本方案提交建设单位审核,确认后双方共同执行。
- 资料交接: 建设单位向物业公司移交本方案“3.2.D”中规定的所有资料文件,物业公司进行清点、核对,并出具《资料交接清单》。
- 人员培训: 对物业公司查验人员进行技术培训,明确查验标准、方法和记录要求。
- 工具准备: 准备查验所需的工具,如:卷尺、激光测距仪、万用表、相相机、记录本、手电筒等。
- 制定查验计划: 根据项目实际情况,制定详细的现场查验日程表,并提前通知建设单位、施工单位等各方。
2 现场查验阶段(预计 [Y] 天)
- 首次会议: 查验开始前,领导小组召开启动会,明确查验流程、纪律和沟通机制。
- 分区、分专业查验: 按照计划,查验执行小组分区域、分专业对物业进行逐一、细致的检查。
- 问题记录与确认:
- 发现问题,立即在《物业承接查验记录表》中详细描述,包括位置、问题描述、严重程度、建议处理方式。
- 对问题进行拍照或录像作为证据。
- 记录完成后,由物业方、建设方、施工方(或监理方)三方代表共同签字确认。
- 每日小结: 每日查验工作结束后,召开简短碰头会,汇总当日发现的问题,沟通解决方案,安排次日计划。
3 问题汇总与报告编制阶段(预计 [Z] 天)
- 问题清单编制: 将所有《物业承接查验记录表》中的问题进行分类、汇总,形成《物业承接查验问题清单》。
- 报告编制: 物业公司根据《问题清单》和查验情况,编制《[项目名称]物业承接查验报告》,报告应包括:
- 项目概况及查验概况。
- 查验范围与依据。
- 查验情况总体评价。
- 主要问题清单(附照片)。
- 整改建议与责任划分。
- 结论与建议。
- 报告审核与签认: 《承接查验报告》及《问题清单》提交建设单位审核,经双方协商确认后,由双方项目负责人签字盖章,形成具有法律效力的文件。
4 整改与复验阶段
- 整改通知: 建设单位根据《问题清单》,向相关施工单位发出《整改通知书》,明确整改内容、时限和责任人。
- 过程监督: 物业公司对整改过程进行监督,确保整改质量。
- 复验确认: 整改完成后,由物业公司组织相关方进行现场复验,对整改合格的问题,在《问题清单》上标注“整改完成”,并签字确认;对不合格的,要求继续整改。
- 闭环管理: 所有问题整改完成并复验通过后,形成《物业承接查验问题整改闭环报告》。
5 资料归档与交接
- 资料归档: 物业公司将所有承接查验过程中形成的文件资料,包括方案、记录表、问题清单、报告、照片、整改闭环报告等,系统整理、编号、归档。
- 钥匙与资产交接: 在完成所有查验和整改后,建设单位向物业公司正式移交物业的钥匙、工具、备品备件等资产,并办理《资产交接清单》签字手续。
- 签署《物业承接查验协议》: 双方就最终查验结果达成一致后,正式签署《物业承接查验协议》,标志着物业承接查验工作的圆满结束。
保障措施
1 组织保障 明确领导小组和执行小组的职责,确保指令畅通,责任到人。
2 技术保障 组织内部技术骨干,并必要时聘请外部专家,确保查验的专业性和准确性。
3 沟通保障 建立定期例会制度(每日/每周),并建立专项工作微信群,确保信息及时传递。
4 安全保障 查验人员必须遵守项目安全管理规定,佩戴安全帽、劳保鞋等个人防护用品,高空作业等危险操作需有专项方案。
应急预案
1 争议处理 如对某一问题的性质或责任划分产生争议,由领导小组组织相关方进行现场复核和协商,协商不成的,可邀请行业主管部门或第三方机构进行评估。
2 安全事故 如发生人身伤害或设备损坏等安全事故,立即启动项目应急预案,抢救伤员,保护现场,并按规定上报。
附件
- 《物业承接查验记录表(模板)》
- 《物业承接查验问题清单(模板)》
- 《资料交接清单(模板)》
- 《钥匙及资产交接清单(模板)》
- 《[项目名称]物业承接查验日程计划表》
编制单位: [物业公司名称] 编制日期: [年]年[月]日 审核人: 批准人:
