的详细梳理,分为“接管前准备”、“接管验收核心内容”和“接管后工作”三个主要阶段。

(图片来源网络,侵删)
第一阶段:接管前准备
在正式接管物业之前,物业公司必须做好充分的准备工作,做到“有备而来”。
-
成立接管验收小组
- 人员构成: 应由公司管理层(如项目经理)、工程技术人员(强电、弱电、暖通、给排水、消防等)、保洁主管、安保主管、客服主管等组成。
- 明确职责: 小组成员需明确分工,各司其职,确保验收工作全面、无遗漏。
-
资料准备与研读

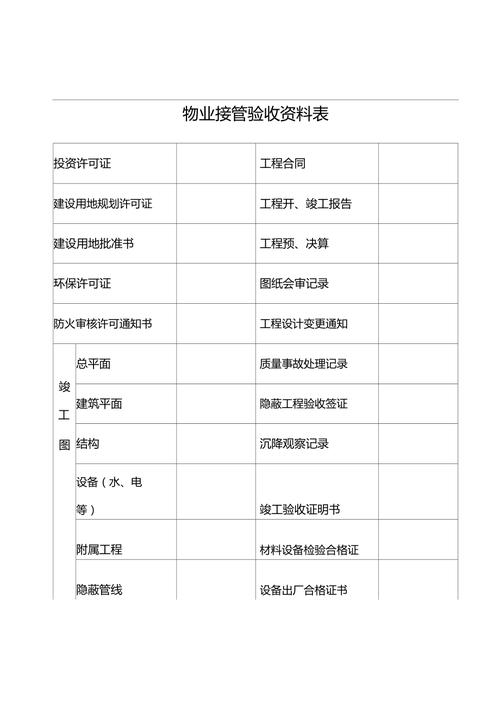

- 获取资料: 向开发商或原物业公司索取全套物业资料,包括但不限于:
- 竣工图纸: 建筑、结构、给排水、电气、暖通、消防、智能化等全套图纸。
- 设备清单及技术参数: 所有电梯、水泵、发电机、空调、安防系统等设备的品牌、型号、数量、技术说明书、操作手册、保修卡等。
- 合格证与检验报告: 主要建材、设备的合格证、出厂检验报告、消防验收报告、电梯安全检验报告等。
- 法律文件: 《建设工程规划许可证》、《建筑工程施工许可证》、《竣工验收备案表》等。
- 公共区域资料: 绿化图纸、管线图、公共区域使用说明书等。
- 研读图纸: 组织技术人员仔细研读所有图纸,对建筑布局、管线走向、设备位置等做到心中有数。
- 获取资料: 向开发商或原物业公司索取全套物业资料,包括但不限于:
-
制定接管验收方案
(图片来源网络,侵删)- 制定计划: 根据项目规模和进度,制定详细的接管验收时间表和路线图。
- 编制检查表: 针对不同区域和系统,编制标准化的《物业接管验收检查表》,将验收内容逐项列出,方便记录和跟踪。
- 《房屋本体及公共区域验收检查表》
- 《机电设备系统验收检查表》
- 《消防系统验收检查表》
- 《园林绿化验收检查表》
-
工具与物资准备
- 准备好验收所需的工具,如卷尺、测距仪、水平仪、万用表、手电筒、相机/摄像机、对讲机等。
- 准备好记录表格、笔、便签等办公用品。
第二阶段:接管验收核心内容
这是整个接管验收工作的核心,通常分为资料验收和现场实物验收两大部分。
A. 资料验收
对照清单,逐项核对所有资料的完整性、真实性和有效性,这是物业后续管理和维保的“法律依据”。
- 权属文件类: 核对房产证、土地证等权属证明文件。
- 工程技术文件类: 核对所有竣工图纸是否与现场一致,是否有设计变更单。
- 设备资料类: 核对设备清单与实物是否一致,随机资料(说明书、保修卡)是否齐全。
- 验收报告类: 核对各项政府部门的验收报告是否齐全、有效。
- 其他文件: 如《业主公约》、《管理规约》草案等。
B. 现场实物验收
这是工作量最大、最关键的环节,需要按照预定的检查表,对物业的每一个角落进行地毯式检查。

(图片来源网络,侵删)
房屋本体及公共区域
- 建筑结构:
- 外观: 墙面、屋顶有无裂缝、渗水、空鼓现象?
- 地面: 地面有无空鼓、开裂、起砂?
- 门窗: 门窗开关是否顺畅,密封条是否完好,玻璃有无破损?
- 楼梯/扶手: 是否牢固、平整,有无安全隐患?
- 公共空间:
- 大堂/走廊: 墙面、地面、天花板是否平整、干净,有无破损?
- 电梯: 运行是否平稳、安静,按钮、显示、照明、风扇是否正常,轿厢内有无划痕?
- 卫生间: 洁具(马桶、洗手盆、地漏)是否完好,上下水是否通畅,有无渗漏?
- 管道井/电表箱: 井内是否整洁,管道标识是否清晰,电表箱门锁是否完好?
- 附属设施:
- 停车场: 地面标识是否清晰,道闸系统是否正常,车位线是否清晰?
- 垃圾房/中转站: 是否有异味,排水是否通畅,设施是否完好?
- 标识系统: 楼栋号、单元号、指示牌、警示牌是否齐全、清晰、规范?
机电设备系统
这是物业的“心脏”,必须重点检查。
- 供配电系统:
- 配电房: 设备运行是否正常,有无异响、异味,仪表显示是否正常,接地是否良好,安全工具是否齐全?
- 公共照明: 楼道、大堂、车库、园区路灯等是否全部亮起,开关是否正常?
- 给排水系统:
- 水泵房: 水泵运行有无噪音,压力表、阀门是否正常?
- 水箱/水池: 是否干净、无渗漏,透气孔是否完好?
- 排水系统: 抽查地漏、排水口、雨水管是否通畅,有无堵塞或渗漏。
- 电梯系统:
- 除了日常乘坐体验,还需检查机房设备、钢丝绳、安全钳等关键部件的状态。
- 核对年检合格证是否在有效期内。
- 消防系统:
- 消防栓: 水带、水枪是否齐全,阀门是否能正常开启?
- 灭火器: 压力是否正常,是否在有效期内,摆放位置是否正确?
- 烟感/温感探测器: 是否能正常报警?
- 消防报警主机: 运行是否正常,有无故障报警?
- 应急照明/疏散指示灯: 是否正常工作,断电后能否自动点亮?
- 暖通空调系统:
- 锅炉房/空调机房: 设备运行参数是否正常,有无噪音、漏水?
- 风口/管道: 风量是否正常,有无漏水、锈蚀?
- 智能化系统:
- 安防监控系统: 摄像头画面是否清晰,存储是否正常,能否覆盖所有公共区域?
- 门禁系统: 读卡器、锁具是否正常,授权是否正确?
- 停车场管理系统: 道闸、车牌识别、缴费系统是否联动正常?
- 背景音乐/广播系统: 音质是否清晰,分区广播是否正常?
- 楼宇自控系统(如有): 各子系统数据采集和控制是否正常?
园林绿化及环境
- 绿化: 植物是否成活,有无病虫害,有无死树枯枝?
- 小品: 假山、雕塑、座椅等是否完好,有无破损?
- 水景: 水泵、管道是否正常,水质是否清洁?
- 道路: 路面是否平整,有无破损、积水?
第三阶段:接管后工作
验收不是目的,解决问题、为后续管理打下基础才是关键。
-
问题汇总与分类
- 将验收过程中发现的所有问题,详细记录在《物业接管验收检查表》中。
- 对问题进行分类,如:A类(紧急/安全隐患类)、B类(影响使用功能类)、C类(美观/轻微瑕疵类)。
-
编制《物业接管验收问题清单》
- 这是向开发商或原物业公司移交问题的正式文件。
- 清单应包含:问题描述、所在位置、问题照片/视频、责任方、整改建议、整改时限等。
-
召开移交会议
- 与开发商或原物业公司正式召开移交会议。
- 双方共同确认《物业接管验收问题清单》,并签字盖章,一式多份,作为后续整改的依据。
-
跟进问题整改
- 物业公司作为接收方,需持续跟进问题的整改情况。
- 对于A类问题,应要求责任方立即整改。
- 对于B、C类问题,需根据整改时限进行定期复查,直至所有问题关闭。
-
资料归档
将所有接管验收的资料,包括图纸、文件、检查表、会议纪要、问题清单等,系统地进行整理、编号、归档,建立完善的物业档案。
-
准备物业交付
- 在完成大部分整改工作后,即可着手准备向业主交付,包括:
- 制定业主入住流程。
- 准备业主手册、服务指南等资料。
- 对客服、工程、安保、保洁等团队进行最终培训。
- 在完成大部分整改工作后,即可着手准备向业主交付,包括:
物业接管与验收是一项集技术、管理、法律于一体的综合性工作,它要求物业公司:
- 态度严谨: 不放过任何一个细节。
- 标准明确: 以国家规范和合同约定为准绳。
- 记录详实: 用数据和事实说话。
- 沟通有效: 与各方保持良好沟通,推动问题解决。
一个成功的接管验收,能为物业公司赢得业主的信任,为日后精细化的物业管理奠定坚实的基础。
